Le planning va bientôt évoluer pour vous offrir plus de possibilités et une meilleure expérience.
Pour garantir une migration fluide, vos plannings doivent être conformes à la nouvelle bibliothèque utilisée.
Bandeau d’information : planning non conforme
Lorsque vous consultez votre planning en version 7.8, vous pouvez voir apparaître un bandeau comme ceci :
Si le planning est conforme, ce bandeau n’apparaîtra pas. Le projet sera donc conforme pour bénéficier des nouveautés planning, disponibles courant 2026 🎉
Les gabarits de projet doivent également être corrigés, afin d’éviter que de nouveaux plannings soient crées avec des incompatibilités. Pour vous aider dans les corrections, vous pouvez faire une copie d’un gabarit de projet, et effectuer les corrections sur cette copie, puis l’appliquer sur vos projets.
Afin de vous accompagner, voici les trois points essentiels à vérifier dans les plannings de vos projets :
- Cas 1 : Dépendances entre les phases parentes et enfants
- Comment corriger ce cas ?
- Cas 2 : Dates incompatibles entre phase parente et enfant
- Comment corriger ce cas ?
- Cas 3 : Phase parente contenant des jalons
- Phase parente contenant un seul jalon
- Phase parente contenant plusieurs jalons à la même date
Cas 1 : Dépendances entre les phases parentes et enfants
Deux éléments dépendants du planning ne peuvent pas avoir de lien de parenté, direct ou indirect.
Par exemple, une phase parente ne peut pas être dépendante d’une phase enfant, et vice-versa.
Dans le nouvel écran planning, il ne sera plus possible de tirer une flèche pour créer une dépendance de quelconque nature (début / début, début / fin, fin / début ou fin / fin) entre :
- un élément parent et n'importe lequel de ses enfants (phase ou jalon)
- un élément enfant et sa phase (ou jalon) mère
- un élément enfant et n'importe lequel de ses ancêtres (grand-parent, etc.)
Par exemple :
❌ Une phase enfant ne peut pas débuter via une dépendance à la fin de la phase parente.
❌ Une phase parente ne peut pas dépendre de la fin d’une de ses phases enfants pour débuter.
❌ Une phase parente ne peut pas avoir une date de fin dépendante de la fin de l’une de ses phases enfants.
✅ Les dépendances via d’autres phases sans relation parent/enfant restent possibles.

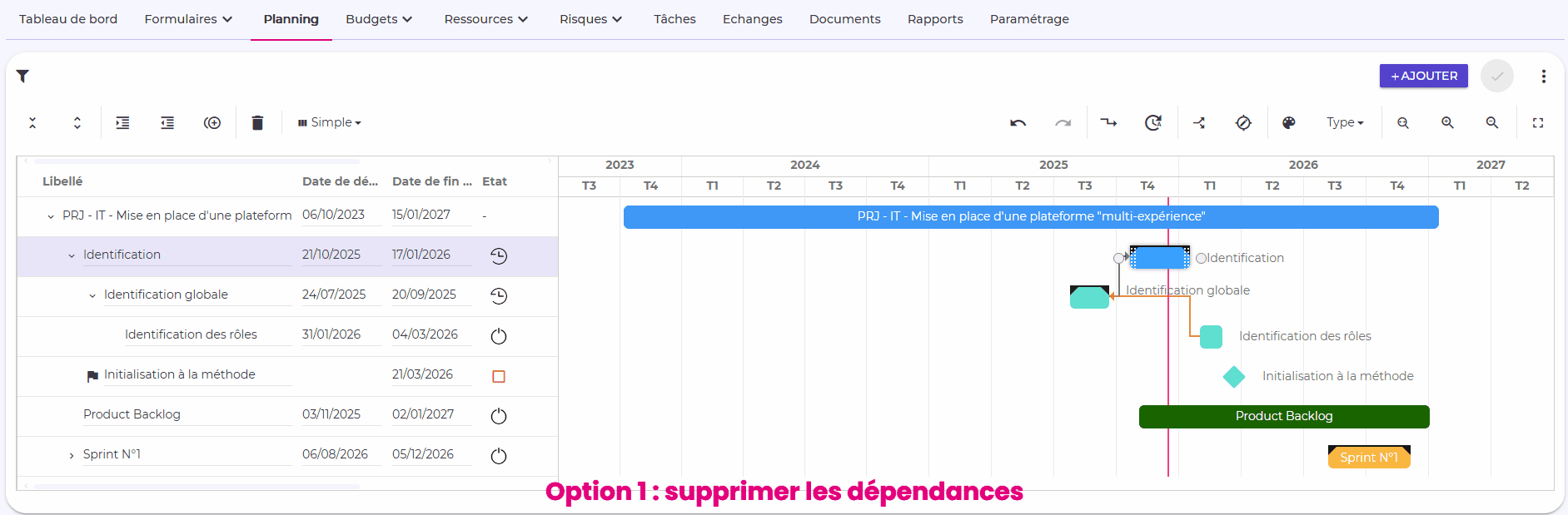

Comment corriger ce cas ?
- Option 1 : supprimer toutes les dépendances entre phases parentes et enfants.
- Option 2 : réorganiser les phases pour qu’elles ne soient plus parente/enfant, mais indépendantes.

Cas 2 : Dates incompatibles entre phase parente et enfant
Lorsqu’une phase parente regroupe des phases enfants, ses dates doivent impérativement couvrir l’intégralité des phases enfants.
La date de début de la phase mère doit correspondre à la date de début de la plus ancienne phase fille, et la date de fin de la phase mère doit correspondre à la date de fin de la phase fille la plus récente.
Dans le futur écran planning, il n’y aura plus de phase mère dont les dates de début et de fin ne dépendent pas des phases et jalons enfants. Par exemple, en décalant la phase mère, la première phase enfant sera décalée automatiquement.
Par exemple :
- phase parente du 01/11/2025 au 15/12/2025
- phase enfant du 01/11/2025 au 22/01/2026
Ici, la phase enfant ne correspond pas aux dates de la phase parente.


Comment corriger ce cas ?
- Option 1 : élargir la durée de la phase parente pour inclure les phases enfants.
- Option 2 : adapter les dates des phases enfants pour qu’elles coïncident avec celles de la phase parente.
Dans l’exemple, la phase parente doit être décalée jusqu’au 22/01/2026 pour inclure sa phase enfant.
Dans l’exemple, la phase enfant doit avoir sa date de début le 01/11/2025 et sa date de fin le 15/12/2025.
Cas 3 : Phase parente contenant des jalons
Phase parente contenant un seul jalon
Dans le nouvel écran planning, une phase parente ne peut pas contenir uniquement un jalon, sans d’autres jalons ou phases.
Par exemple :
❌ Une phase ne peut pas contenir uniquement un jalon.
❌ Une phase ne peut pas contenir plusieurs jalons qui ont la même date.
✅ Une phase peut contenir plusieurs jalons, situés à des dates différentes.
✅ Une phase peut contenir un jalon et au moins une phase, tant que la phase mère comprend les dates de tous les éléments de planning.
Comment corriger ce cas ?
- Option 1 : décaler le jalon dans une autre phase contenant au moins une phase.
- Option 2 : supprimer le jalon.
- Option 3 : désindenter le jalon pour le mettre au même niveau que la phase mère (plus de lien de parenté).


Phase parente contenant plusieurs jalons à la même date
Une phase ne peut pas non plus contenir plusieurs jalons à la même date, sans d’autres jalons ou phases.
Comment corriger ce cas ?
- Option 1 : rattacher les jalons à une phase contenant des phases ou des jalons fixés à d’autres dates.
- Option 2 : modifier les dates des jalons pour qu’elles soient différentes.
- Option 3 : rattacher les jalons directement à la phase projet et non plus à une phase spécifique (avec des dates différentes).
- Option 4 : désindenter les jalons pour les mettre au même niveau que la phase mère (plus de lien de parenté).


Si vous avez besoin d’assistance pour effectuer les corrections proposées, n’hésitez pas à créer un ticket support en mentionnant “Migration planning” !
